Banyak programmer pemula berpikir bahwa tugas selesai ketika kode sudah berhasil jalan di local machine.
Padahal, di environment Agile/Scrum, sebuah task biasanya melewati beberapa tahap sebelum benar-benar dianggap Done.
Mulai dari masuk ke backlog, dibahas saat refinement, dipilih saat sprint planning, dikerjakan developer, direview, dites, didemokan, lalu akhirnya dinyatakan selesai.
Artikel ini akan membahas alur kerja sprint development dengan bahasa sederhana, supaya programmer yang baru masuk tim Agile/Scrum tidak bingung saat mengikuti proses kerja tim.
Kenapa Programmer Perlu Memahami Alur Sprint?
Sebagai programmer, tugas utama kita memang menulis kode. Namun dalam project nyata, pekerjaan software development tidak hanya soal coding.
Ada requirement yang harus dipahami, prioritas bisnis yang harus diikuti, kualitas kode yang harus dijaga, testing yang harus dilakukan, dan feedback dari user atau stakeholder yang harus diperhatikan.
Kalau programmer hanya fokus pada “yang penting sudah coding”, beberapa masalah bisa muncul:
- fitur tidak sesuai kebutuhan user,
- task bolak-balik karena kurang jelas di awal,
- bug baru muncul setelah masuk testing,
- kode sulit direview karena tidak mengikuti standar tim,
- fitur dianggap belum selesai meskipun developer merasa sudah selesai.
Karena itu, memahami alur kerja sprint membantu programmer melihat task secara lebih utuh: dari ide awal sampai siap digunakan.
Gambaran Singkat Alur Sprint Development

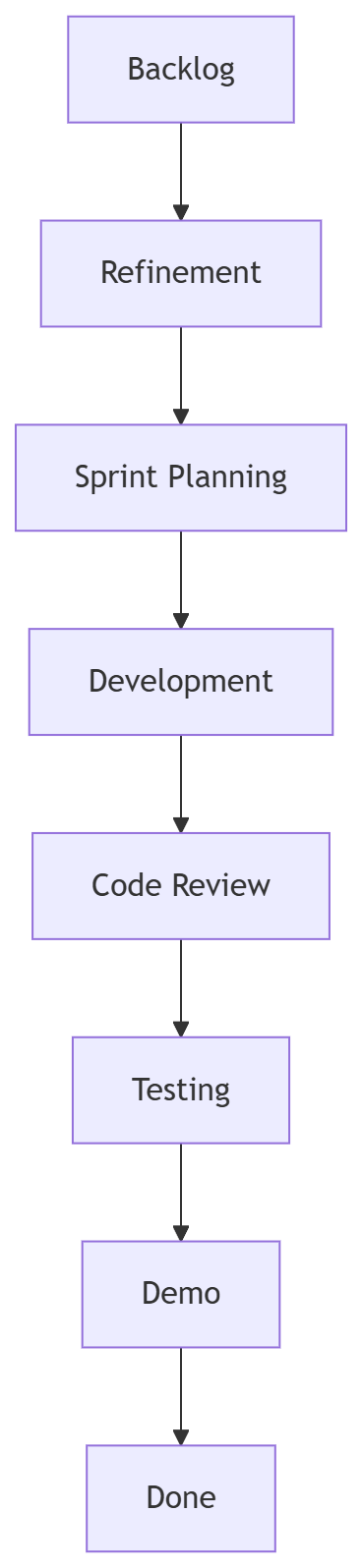

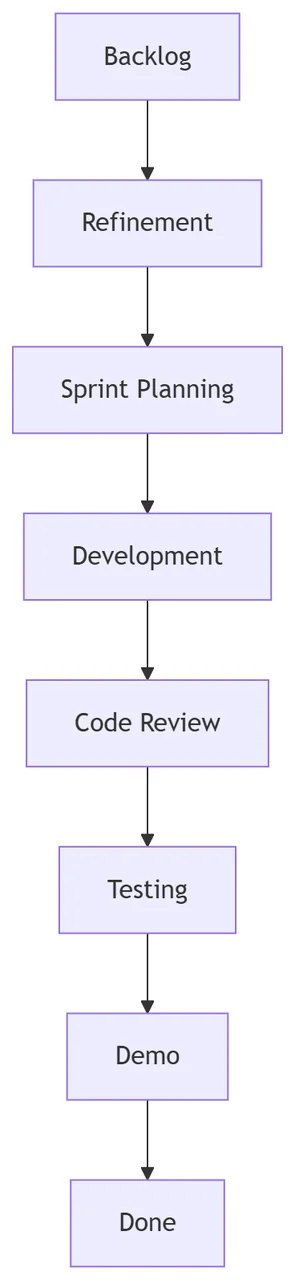

Secara sederhana, lifecycle sebuah task dalam sprint development biasanya seperti ini:

Setiap tim bisa punya variasi proses yang berbeda. Ada tim yang testing-nya berjalan paralel dengan development. Ada juga yang demo dilakukan di akhir sprint bersama stakeholder.
Namun secara umum, alur di atas cukup sering ditemui dalam tim Agile/Scrum.
1. Backlog: Tempat Semua Ide dan Kebutuhan Dikumpulkan
Backlog adalah daftar pekerjaan yang mungkin perlu dikerjakan oleh tim. Isinya bisa berupa fitur baru, bug fixing, improvement, technical debt, task riset, atau perubahan kecil dari user.
Contoh item backlog:
Sebagai admin, saya ingin meng-export laporan transaksi ke Excel agar data bisa dianalisis lebih lanjut.
Pada tahap backlog, task belum tentu siap dikerjakan. Bisa saja idenya masih mentah, requirement belum lengkap, atau prioritasnya belum jelas.
Programmer perlu memahami bahwa tidak semua item di backlog otomatis akan masuk sprint. Product Owner atau tim biasanya akan memprioritaskan mana yang paling penting untuk dikerjakan lebih dulu.
Hal yang perlu diperhatikan programmer
Saat melihat backlog item, jangan langsung berpikir teknis terlalu jauh. Pahami dulu:
- masalah apa yang ingin diselesaikan,
- siapa user yang membutuhkan,
- output yang diharapkan,
- apakah ada business rule tertentu,
- apakah ada risiko teknis.
Contoh pertanyaan yang bagus:
“Export Excel ini datanya mengikuti filter di halaman atau seluruh data?”
Pertanyaan sederhana seperti ini bisa mencegah salah implementasi.
2. Refinement: Membuat Task Lebih Jelas Sebelum Masuk Sprint

Backlog refinement adalah proses membahas item backlog agar lebih siap dikerjakan. Di tahap ini, tim biasanya memperjelas requirement, acceptance criteria, flow, data, rule, dan estimasi awal.
Tujuan refinement bukan untuk langsung coding, tetapi memastikan tim punya pemahaman yang sama.
Contoh sebelum refinement:
Buat fitur approval invoice.
Masalahnya, kalimat ini terlalu luas. Approval invoice bisa berarti banyak hal.
Setelah refinement, task bisa menjadi lebih jelas:
Sebagai finance supervisor,
saya ingin melihat daftar invoice yang menunggu approval,
agar saya bisa approve atau reject invoice sebelum dikirim ke customer.
Acceptance criteria:
- User dapat melihat invoice dengan status WAITING_APPROVAL.
- User dapat melakukan approve.
- User dapat melakukan reject dengan alasan wajib diisi.
- Setelah approve, status berubah menjadi APPROVED.
- Setelah reject, status berubah menjadi REJECTED.
- Semua aksi tercatat di history log.
Dengan detail seperti ini, programmer punya arah yang lebih jelas saat mulai development.
Celah yang sering terjadi
Refinement sering dianggap meeting formalitas. Akibatnya, task masuk sprint dalam keadaan belum matang.
Dampaknya:
- developer banyak bertanya saat sprint berjalan,
- scope berubah di tengah sprint,
- estimasi meleset,
- testing menemukan banyak gap,
- task gagal selesai di akhir sprint.
Jadi, refinement yang baik justru menghemat waktu development.
3. Sprint Planning: Memilih Task yang Akan Dikerjakan
Sprint planning adalah meeting untuk menentukan pekerjaan yang akan dikerjakan dalam satu sprint.
Biasanya tim akan melihat backlog yang sudah diprioritaskan, lalu memilih task berdasarkan kapasitas tim, prioritas bisnis, dependency, dan target sprint.
Di tahap ini, programmer perlu aktif memberikan masukan teknis.
Misalnya:
Task A terlihat kecil dari sisi UI, tapi backend-nya perlu perubahan struktur database.
Atau:
Task ini bergantung pada API dari tim lain, jadi ada risiko blocker.
Masukan seperti ini penting agar planning tidak hanya berdasarkan keinginan bisnis, tetapi juga mempertimbangkan realita teknis.
Output dari sprint planning
Setelah sprint planning, tim biasanya punya:
- sprint goal,
- daftar task yang masuk sprint,
- estimasi effort,
- pembagian awal task,
- pemahaman tentang prioritas,
- risiko dan dependency yang perlu diperhatikan.
Sprint planning yang baik membuat programmer tahu bukan hanya “apa yang dikerjakan”, tetapi juga “kenapa task ini penting”.
4. Development: Saat Programmer Mulai Mengerjakan Task

Tahap development adalah saat programmer mulai membuat solusi teknis.
Namun sebelum membuka editor, sebaiknya programmer memastikan beberapa hal dulu:
- Requirement sudah dipahami.
- Acceptance criteria sudah jelas.
- Desain UI/API tersedia jika dibutuhkan.
- Data yang dibutuhkan sudah diketahui.
- Business rule sudah dipahami.
- Dependency dengan task lain sudah jelas.
Baru setelah itu masuk ke implementasi.
Contoh aktivitas di tahap development:
- membuat branch baru,
- membuat atau mengubah database schema,
- membuat API,
- membuat UI,
- menulis validasi,
- menambahkan unit test jika diperlukan,
- melakukan self-test,
- memastikan kode mengikuti standar tim.
Jangan hanya mengejar “jalan di local”
Salah satu kesalahan umum programmer pemula adalah merasa task sudah selesai ketika fitur berhasil jalan di local machine.
Padahal, task masih perlu melewati review, testing, dan validasi.
Contoh fitur export Excel mungkin sudah bisa menghasilkan file. Tapi apakah:
- datanya sudah sesuai filter?
- format tanggal benar?
- nominal uang sudah sesuai?
- user tanpa akses tidak bisa export?
- file tetap aman jika datanya ribuan baris?
- error handling sudah jelas?
Development yang baik bukan hanya membuat fitur “bisa jalan”, tetapi membuat fitur siap melewati proses berikutnya.
5. Code Review: Menjaga Kualitas Sebelum Kode Digabung

Setelah development selesai, programmer biasanya membuat pull request atau merge request.
Di tahap code review, programmer lain akan memeriksa perubahan kode sebelum digabung ke branch utama.
Hal yang biasanya dicek saat code review:
- Apakah solusi sesuai requirement?
- Apakah kode mudah dibaca?
- Apakah ada bug potensial?
- Apakah struktur kode konsisten?
- Apakah ada duplikasi logic?
- Apakah query database aman dan efisien?
- Apakah validasi dan error handling sudah cukup?
Code review bukan tempat untuk menjatuhkan developer. Tujuannya adalah menjaga kualitas bersama.
Sikap yang baik saat code review
Sebagai programmer, jangan terlalu defensif ketika mendapat komentar review.
Misalnya reviewer menulis:
Logic ini bisa dipindahkan ke service agar controller tidak terlalu gemuk.
Daripada menganggap itu sebagai kritik pribadi, lihat sebagai peluang memperbaiki kualitas kode.
Namun reviewer juga bisa salah. Jika ada alasan teknis yang kuat, developer boleh menjelaskan:
Saya letakkan di controller karena logic ini hanya dipakai satu endpoint dan belum ada kebutuhan reuse. Tapi kalau tim lebih prefer service layer, saya bisa pindahkan.
Komunikasi seperti ini membuat review menjadi diskusi teknis yang sehat.
6. Testing: Memastikan Fitur Sesuai Requirement

Setelah kode direview dan digabung ke environment tertentu, task biasanya masuk tahap testing.
Testing bisa dilakukan oleh developer, QA, automation test, Product Owner, atau kombinasi beberapa pihak tergantung struktur tim.
Jenis testing yang mungkin dilakukan:
- functional testing,
- regression testing,
- integration testing,
- API testing,
- UI testing,
- user acceptance testing.
Contoh untuk fitur approval invoice, tester akan memeriksa:
- User dengan role supervisor bisa approve invoice.
- User tanpa role supervisor tidak bisa approve.
- Reject wajib mengisi alasan.
- Status berubah dengan benar.
- History log tercatat.
- Data tetap benar setelah refresh halaman.
Jika ditemukan bug, task bisa dikembalikan ke developer untuk diperbaiki.
Hal penting untuk programmer
Bug dari QA bukan berarti programmer gagal. Itu bagian normal dari proses development.
Yang perlu diperhatikan adalah pola bug-nya.
Kalau bug muncul karena requirement ambigu, berarti refinement perlu diperbaiki.
Kalau bug muncul karena developer tidak self-test, berarti disiplin development perlu ditingkatkan.
Kalau bug muncul karena efek ke fitur lain, berarti regression test perlu diperkuat.
7. Demo: Menunjukkan Hasil kepada Tim atau Stakeholder
Demo biasanya dilakukan untuk menunjukkan hasil pekerjaan selama sprint.
Dalam Scrum, demo sering dilakukan di Sprint Review. Di sini tim memperlihatkan increment atau hasil yang sudah selesai kepada stakeholder.
Untuk programmer, demo adalah kesempatan untuk memastikan bahwa fitur yang dibuat benar-benar menjawab kebutuhan.
Contoh demo sederhana:
Hari ini saya akan demo fitur export laporan transaksi.
Pertama, saya pilih filter tanggal.
Lalu saya klik tombol Export.
Sistem menghasilkan file Excel.
Di file tersebut, data mengikuti filter yang tadi dipilih.
Demo yang baik tidak perlu terlalu teknis. Fokusnya adalah workflow dan value untuk user.
Risiko saat demo
Kadang fitur terlihat sudah selesai secara teknis, tetapi stakeholder memberi feedback baru.
Contoh:
“Bisa tidak kolom Customer Segment juga ditambahkan?”
Di sini penting untuk membedakan antara bug, gap requirement, dan improvement baru.
Jika sebelumnya memang sudah disepakati harus ada kolom tersebut, berarti itu gap.
Namun jika itu permintaan tambahan baru, sebaiknya dibuat sebagai backlog item baru, bukan memaksa task saat ini terus melebar.
8. Done: Bukan Sekadar Coding Selesai

Tahap terakhir adalah Done.
Dalam tim Agile/Scrum, Done biasanya mengacu pada Definition of Done, yaitu kesepakatan tim tentang kondisi minimum agar sebuah task dianggap selesai.
Contoh Definition of Done:
- Acceptance criteria terpenuhi.
- Kode sudah direview.
- Tidak ada critical bug.
- Testing sudah dilakukan.
- Kode sudah merge ke branch utama.
- Dokumentasi diperbarui jika diperlukan.
- Fitur siap didemo atau dirilis.
Jadi, task belum tentu Done hanya karena developer sudah menyelesaikan coding.
Task baru benar-benar Done jika sudah memenuhi standar kualitas yang disepakati tim.
Contoh Lifecycle Task dalam Project Nyata
Misalnya ada task:
Menambahkan fitur upload attachment pada form pengajuan reimbursement.
Lifecycle-nya bisa seperti ini:
Backlog
Product Owner menambahkan kebutuhan upload attachment karena user perlu melampirkan bukti transaksi.
Refinement
Tim membahas detail:
- Format file yang diperbolehkan: PDF, JPG, PNG.
- Maksimal ukuran file: 5 MB.
- Attachment wajib saat submit.
- User bisa delete attachment sebelum submit.
- File tersimpan di object storage.
Sprint Planning
Tim memutuskan task masuk sprint karena prioritas tinggi.
Developer memberi catatan:
Perlu integrasi ke storage service dan validasi file di backend.
Development
Developer membuat UI upload, API upload, validasi file, dan penyimpanan metadata attachment.
Code Review
Reviewer memberi masukan agar validasi ukuran file juga dilakukan di backend, bukan hanya frontend.
Testing
QA menemukan bug: file lebih dari 5 MB masih bisa masuk jika upload langsung lewat API.
Developer memperbaiki validasi backend.
Demo
Tim menunjukkan proses upload attachment dari form reimbursement.
Done
Task dinyatakan selesai karena acceptance criteria terpenuhi, sudah dites, sudah direview, dan siap digunakan.
Kesalahan Umum Programmer Baru di Sprint Development
Ada beberapa kesalahan yang sering dilakukan programmer baru saat masuk environment Agile/Scrum.
1. Langsung coding tanpa memahami requirement
Ini sering membuat hasil development tidak sesuai kebutuhan.
Sebelum coding, biasakan bertanya:
Apa masalah yang ingin diselesaikan?
Siapa user-nya?
Output yang diharapkan seperti apa?
Apa acceptance criteria-nya?
2. Tidak update progress
Dalam sprint, update progress penting agar tim tahu kondisi task.
Jangan menunggu daily scrum untuk menyampaikan blocker besar. Jika ada hambatan, segera komunikasikan.
Contoh:
Saya ter-block karena API dari tim lain belum tersedia.
Sementara saya akan mock response dulu agar UI bisa lanjut.
3. Menganggap code review sebagai hambatan
Code review bukan penghalang, tetapi proses menjaga kualitas.
Semakin sering menerima review, biasanya kualitas kode programmer akan semakin meningkat.
4. Tidak melakukan self-test
Sebelum menyerahkan task ke QA, developer sebaiknya melakukan self-test minimal berdasarkan acceptance criteria.
Self-test sederhana bisa mengurangi bug yang seharusnya mudah ditemukan sendiri.
5. Membiarkan scope melebar
Kadang saat development muncul banyak ide tambahan.
Contoh:
Sekalian saja tambah filter baru.
Sekalian saja ubah layout.
Sekalian saja refactor modul lain.
Ide tambahan boleh dicatat, tetapi jangan semua dimasukkan ke task yang sedang berjalan. Scope yang terlalu melebar bisa membuat task tidak selesai.
Tips Praktis agar Programmer Lebih Siap Mengikuti Sprint
Berikut beberapa kebiasaan sederhana yang bisa membantu programmer bekerja lebih rapi dalam sprint.
Baca task sebelum sprint dimulai
Jika backlog sudah tersedia, luangkan waktu untuk membaca task yang kemungkinan masuk sprint.
Dengan begitu, saat planning atau refinement, kita sudah punya pertanyaan yang lebih matang.
Gunakan acceptance criteria sebagai checklist
Saat development, jadikan acceptance criteria sebagai checklist pribadi.
Contoh:
[x] User bisa melihat daftar invoice WAITING_APPROVAL.
[x] User bisa approve invoice.
[x] User bisa reject dengan alasan.
[x] Status berubah sesuai aksi.
[x] History log tercatat.
Checklist seperti ini membantu memastikan task tidak hanya selesai sebagian.
Buat pull request yang mudah direview
Pull request yang baik biasanya:
- ukurannya tidak terlalu besar,
- punya deskripsi yang jelas,
- menjelaskan perubahan utama,
- menyebutkan cara testing,
- melampirkan screenshot jika ada perubahan UI.
Contoh deskripsi pull request:
## Summary
Menambahkan fitur reject invoice dengan mandatory reason.
## Changes
- Tambah field rejection_reason.
- Tambah validasi reason wajib saat reject.
- Tambah history log saat reject.
## Test
- Reject tanpa reason menampilkan error.
- Reject dengan reason mengubah status menjadi REJECTED.
- History log tercatat.
Komunikasikan blocker lebih awal
Jika ada hambatan, jangan disimpan terlalu lama.
Blocker kecil yang dibiarkan bisa menjadi penyebab task gagal selesai di akhir sprint.
Pahami bahwa Done adalah kerja tim
Sebuah task bisa Done karena kontribusi banyak pihak: Product Owner, developer, reviewer, QA, Scrum Master, dan stakeholder.
Programmer memang berperan besar, tetapi kualitas hasil akhir adalah tanggung jawab bersama.
Penutup
Sprint development bukan hanya tentang mengambil task lalu menulis kode.
Ada lifecycle yang perlu dipahami: backlog, refinement, planning, development, code review, testing, demo, dan Done.
Bagi programmer yang baru masuk environment Agile/Scrum, memahami alur ini akan membantu bekerja lebih rapi, berkomunikasi lebih baik, dan menghasilkan fitur yang lebih siap digunakan.
Intinya, jangan hanya mengejar “sudah coding”.
Kejar hasil yang benar-benar siap dipakai, sesuai requirement, sudah diuji, direview, dan memenuhi Definition of Done.
Karena dalam project nyata, task yang baik bukan hanya selesai di local machine, tetapi selesai sebagai bagian dari produk yang bisa dipercaya.
Comments
